maandag 21 oktober 2013

Hoog maar nog niet droog

Ongeveer halfweg, de ondervloer van het eerste verdiep ligt er en de roostering van het tweede verdiep ligt er ook bijna volledig. Nog een derde verdiepje te gaan en dan een dakje plaatsen. Uiteindelijk zal er wel wat trappengeloop zijn maar dit zal wel voor een mooi uitzicht zorgen.  Zoals je op de foto kunt zien zal mijn vloer ongeveer gelijk komen met het dak van de buren.



Toen ze het hout kwamen leveren, vroegen we ons af waar er zoveel hout nodig was. Welnu, dit blijkt nodig te zijn om de dragers van de achterste oversteek te maken. Hierop komt namelijk het ganse gewicht van het dak te rusten.



Hier en daar zie je van die blauwe flappen hangen. Dit zijn doeken dit later ingeleemd zullen worden om de overgangen tussen hout en leem luchtdicht af te sluiten. Deze zullen er dan ook voor zorgen dat een eventuele blowerdoortest een beter resultaat zal opleveren.



donderdag 10 oktober 2013

De erectie

Deze week is Decleir begonnen met het plaatsen van het houtskelet. Maandag waren ze vooral bezig met het verleggen en sorteren van het geleverde hout. Gisteren is de stelregel geplaatst, dat is de onderste balk waar alle staande balken op worden geplaatst.



Vandaag was er al een spectaculaire verrijzenis te zien, de balken voor de ondersteuning van de nok zijn "geërecteerd". Lange zwiepers die tot op een hoogte van twaalf meter komen. Veel voorbijgangers stoppen nu wel eventjes om zich verbaasd af te vragen wat voor een constructie dat wel niet gaat worden... Wij vragen ons dat eigenlijk ook wel een beetje af :)


Voorbereidingen houtskelet

Vorige week is onze aannemer voor het houtskelet Decleir enkele pakjes komen afleveren, van zo'n goeie veertien meter lang...



En de bouwkraan, die dan nog eens door de dekplaat van onze septische put is gezakt. Ondertussen een nieuw plaatje over gegoten van zo'n twintig centimeter gewapend beton, zodat je dan ook eens met de tank op bezoek kan komen zonder verzakkingsgevaar.


woensdag 9 oktober 2013

Positief niveau

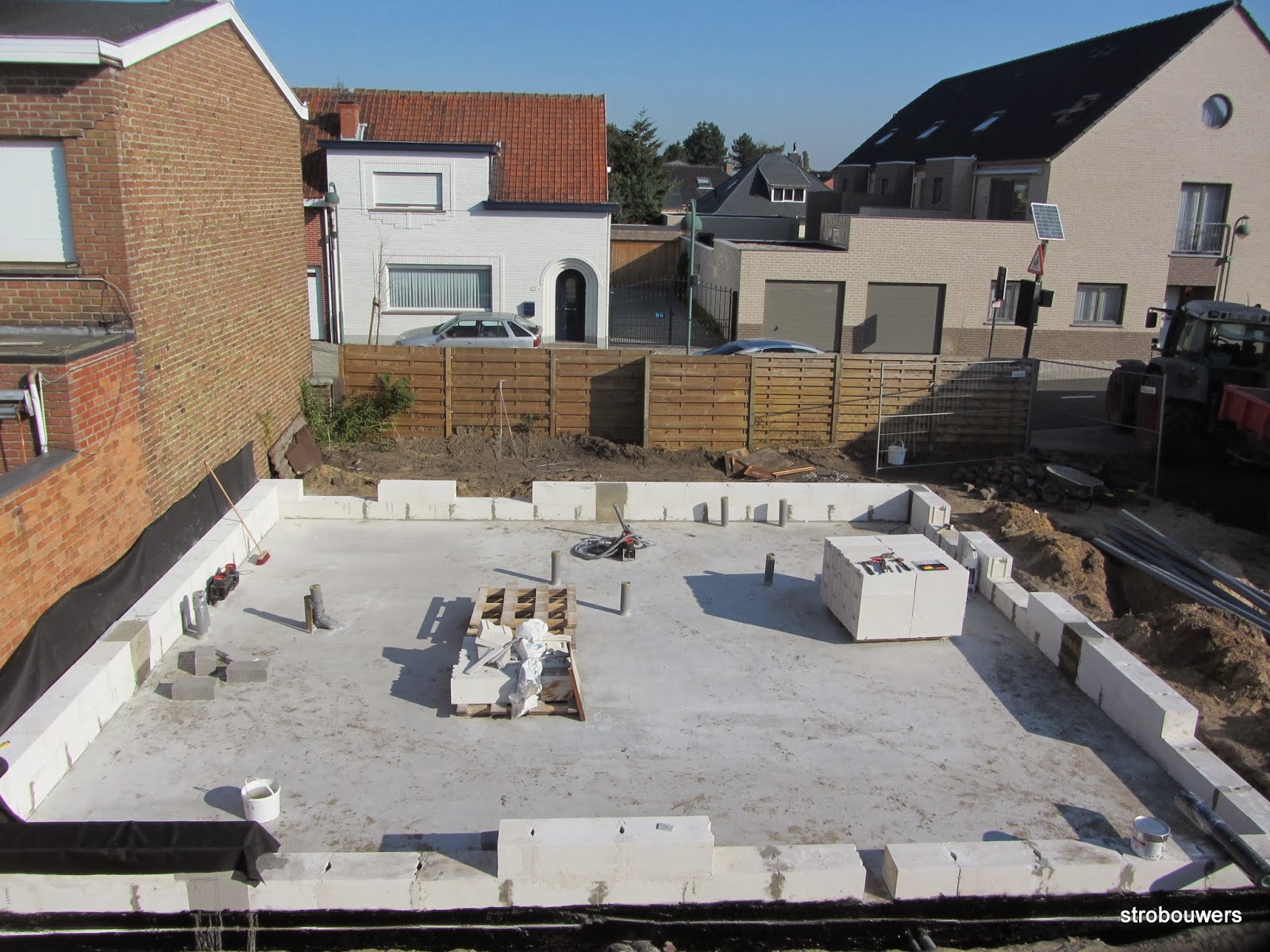

Omdat we met de strobalen niet helemaal tot op de grond kunnen werken i.v.m. vocht en ongedierte moeten we eerst een halve meter cellenbeton plaatsen. Het voelt goed om zo al een beetje boven de grond uit te komen. Het begint zo al wel op wat te lijken. Op de plaatsen waar er maar één enkele rij blokken liggen, zullen er ramen of deuren komen, zo kan je al een beetje de structuur beginnen zien.



Als waterkering zullen we epdm-rubber op het cellenbeton lijmen. Het zuchtje wind bij deze werkzaamheden was echt geen overbodige luxe, de dampen die van de lijm afkomen, kunnen bezwaarlijk ecologisch genoemd worden...


zaterdag 5 oktober 2013

Plaatje draaien

Zoals het gieten van de funderingen een mooie stap vooruit is, is het gieten van de plaat ook een verademing. In onze onwetendheid hebben we er voor gekozen om op ons ondergronds metselwerk rondom rond een betonsteen te metselen om deze als bekisting voor de vloerplaat te gebruiken. Hierdoor moeten we de (peperdure) epdm-rubber dieper laten doorlopen. Gestorte beton is namelijk perfect waterdicht waar een betonsteen dit niet is... Doe dit dus met een klassieke gladde bekisting!


Maar de plaat ligt er uiteindelijk ook en zie ze eens blinken.




Met een afvoerbuis kan je er bijna een perfect glad oppervlak van maken door deze wat op en neer in de beton te bewegen.

Fundamentele bezigheden

Dankzij wat grondverzakkingen hebben we hier en daar wat extra beton moeten storten en hebben we er ook nog enkele betonnetten ingegooid.



Laat het bakje maar vollopen. Eindelijk de beton kunnen storten. Dit was een hele opluchting omdat we tijdens de graafwerken niet te dicht bij de randen van de sleuven mochten komen omdat deze dan konden instorten. Dat betekende dqn een half uurtje graven en weer wat extra beton.

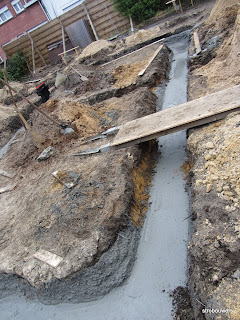

Maar na een kleine 20 kubiek beton, zaten de sleuven dan toch eindelijk vol. Op de foto zie je dat er een soort van opstaande rand van beton in de sleuf is. Dit komt omdat ze bij het storten van de beton hun molen op volle toeren lieten draaien om zo weer rap weg te zijn. Dit is achteraf gebleken een nachtmerrie te zijn. Probeer dit ten allen tijde te vermijden. Bestel desnoods een vrachtwagen met betonpomp, het kost wat meer maar het zal je rap een dagje kappen en vloeken besparen.



Opmetsen van fundering met betonstenen. Als je dit doet, bezet dan ook meteen de binnen-en buitenkant van de stenen. Hierdoor zal je veel makkelijker en vooral ook zuiniger de waterkerende laag kunnen opsmeren.




Druk, druk, druk...

Druk, druk, druk, dagen van twaalf uur werken zijn de laatste weken geen uitzondering geweest. Daarom dus wat vertraagde updates...

Wat is er ondertussen zoal gebeurd? Al heel wat:

Funderingen graven en storten.
Afvoerbuizen geplaatst.
Funderingen opgemetst.
Grondplaat gegoten.
Onderste laag in cellenbeton geplaatst.
Septische put gestoken (en nieuwe dekplaat geplaatst...)
Waterdichting van de volledige onderbouw.

Lees alles in de volgende posts en bekijk ook het foto-album.
